建物の安全・安心を支える技術 低収縮高耐久性コンクリート

概要

公共建築物、3世代住宅など
長寿命なRC造を提供致します

当社が開発した高耐久性コンクリートは、収縮低減剤を有効に利用し、ひび割れ低減と耐久性能の向上をはかり、100年以上の性能維持を可能にしたコンクリートです。

高耐久性コンクリートは、構造物の品質向上と長寿命化を実現し、維持管理や補修の低減、資源の有効活用などから環境問題にも貢献します。

特徴

  • ひび割れを低減し、中性化速度を抑制し、耐凍害性のある「高耐久性コンクリート」です。
  • 「高耐久性コンクリート」は、収縮低減剤を適正使用することにより乾燥収縮を低減し、ひび割れを大幅に抑制できます。更に、石灰石骨材・膨張材を併用し、乾燥収縮率を最大75%程度低減した「低収縮コンクリート」とすることも可能です。
  • 設計基準強度30~40N/mm2の強度領域を想定しています。
  • 100年経過後の中性化深さを30mm以下に抑制し、中性化による鉄筋腐食を100年以上の長期にわたって防止することができます。
  • 当社の高耐久性コンクリートは西松建設(株)との共同研究で開発しました。

低収縮性能

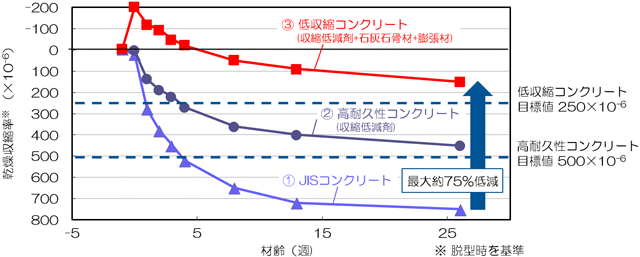

長さ変化試験による乾燥収縮率の試験結果

技術詳細

耐久性に関する試験を実施し、必要な性能を確認しています。

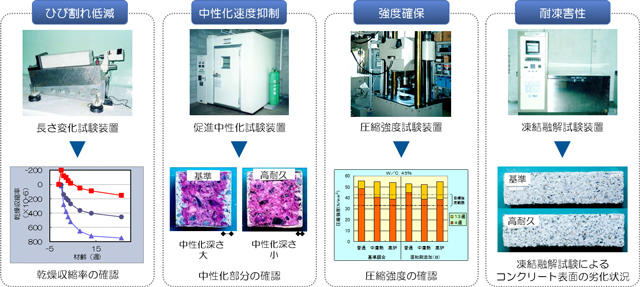

高耐久性コンクリートの性能試験

施工管理

コンクリート工事に関する品質管理システムに準拠した施工を行い、高品質な躯体を施工します。

コンクリート品質管理システム

調合
アルカリ骨材反応によるコンクリート劣化を防止するために、生コンクリート工場の選定に先立ち、使用骨材のアルカリ骨材反応の有無を確認します。
配筋
コンクリートの中性化を抑制するために、スペーサーを適切に配置し、適正な鉄筋のかぶり厚さを確保します。
打設
密実なコンクリートを施工するために、1日のコンクリート打設量の上限を設け、無理のないコンクリート打設を行います。
養生
コンクリート打設後の適切な型枠存置期間の確保や、スラブコンクリート打設後の散水養生を徹底して行います。

適用例

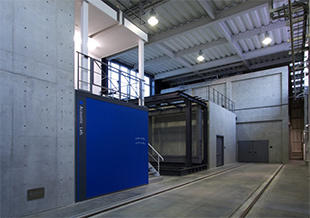

研究施設例:戸田建設(株)技術研究所音響棟の残響室

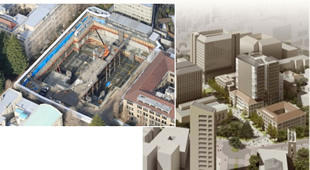

学校施設例:早稲田大学キャンパスD棟

その他適用例

病院、事務所 他

関連する実績
  • 戸田建設技術研究所音響棟の残響室
  • 早稲田大学キャンパスD棟
  • 戸田建設筑波技術研究所環境技術実証棟
  • 戸田建設筑波技術研究所複合実験棟
